咨询热线:4000 - 520 - 866

移动站 设计百科 友链互换 关注微信 网站地图
免费获取报价

完全透明收费项,无任何合同外增项

开始计算
免费上门验房

支持线上获取免费设计方案,无接触,轻松装

立即预约

当前位置:首页 > 装修百科 > 设计百科 > 设计干货 > 多花三分钟,这样装修才不留遗憾(终篇)

多花三分钟,这样装修才不留遗憾(终篇)

现在让我们继续唠嗑,装修不留遗憾的终篇,看完绝对收益多多!

21.瓷砖铺贴

1.

闭水实验完成后,就可以贴瓷砖了。

贴砖时,需要留出厨房烟道口、卫生间通风管道口,并安装与抽油烟机、排风扇相符的止逆阀。

2.

预防墙砖空鼓,在铺砖之前有3项准备工作:

一是墙面拉毛处理,能够增加墙面粗糙度,更好的挂住墙砖。

二是要控制水泥砂浆的比例,用于墙面找平的拉毛的水泥砂袋比例为1:12,用于贴砖的袋比例为1:10。

三是砂子一定要过筛。如果不把杂质筛掉,水泥砂浆的粘性就会降低,瓷砖就容易松动甚至掉落。

3.

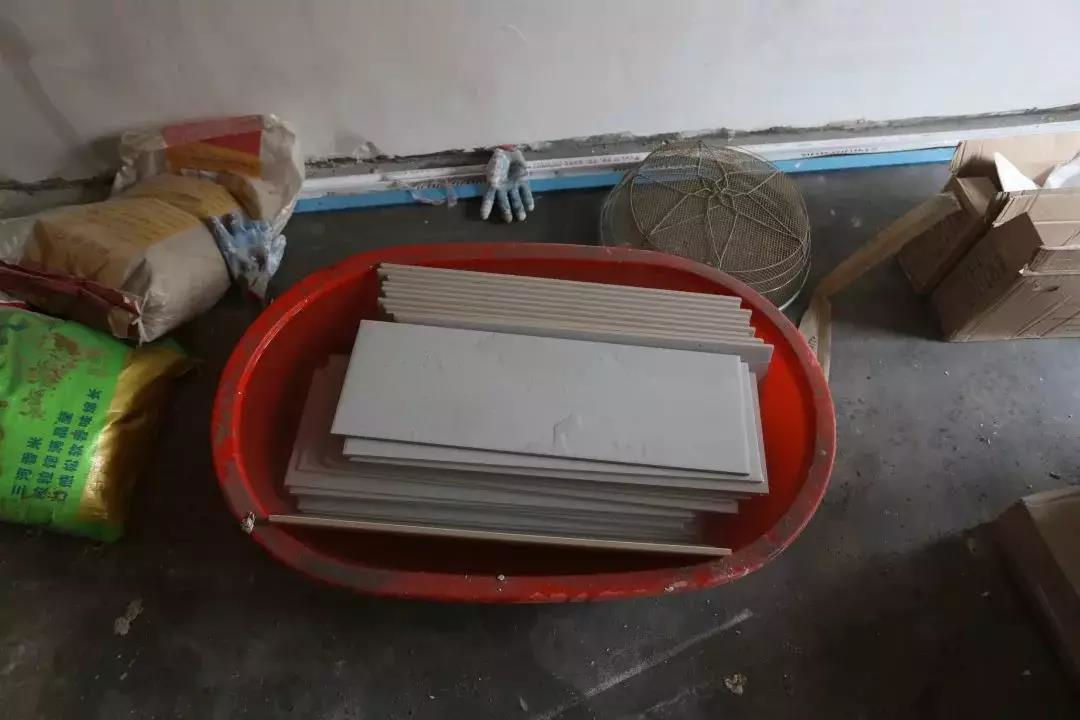

铺砖之前,墙砖要先泡水24小时以上,提高含水率,能粘得更牢。

4.

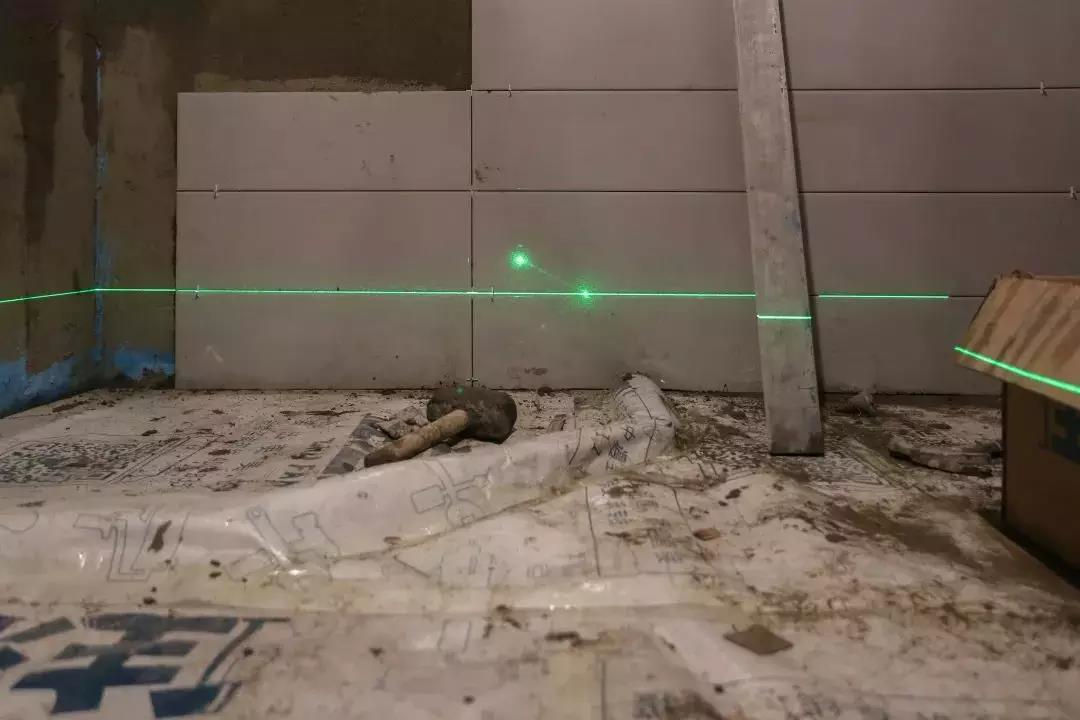

铺砖是从下往上铺,先用用定位仪标好第一排砖的高度。十字卡可以控制砖缝的误差,确保每条砖缝都是均匀的。

5.

铺地板之前,地面先找平。

一种方法是比较原始的水泥砂浆地面找平,由瓦工师傅的工艺技术来决定平整度是否精确。

还有一种就是现在比较广泛使用的自流平水泥找平,可以将地面最薄找平在3毫米,平整度也高于水泥砂浆找平。

6.

瓷砖铺贴用墙压地,先铺墙砖,留出最下面一行不铺,然后铺地砖,最后补完墙砖,墙面可以用瓷砖胶薄贴。

厨卫墙面地砖上墙,只能用瓷砖胶,比墙砖用的水泥砂浆贵。

22.瓦工验收

1.

要是瓷砖已经贴好了,可以直接摸4块瓷砖交界的那一个角,来看贴砖的水平。

这个角的4片瓷砖应该都是平整的,没有哪一块是凸出来的;4条砖缝的粗细宽度也应该是一致的。

2.

除非房间本身就不是正方形,否则墙角一定得是90°。如果墙本身有些歪斜,那也能用水泥修正。

拿书角或者瓷砖角往墙角一对,你就能看出来墙角是不是90°了。

3.

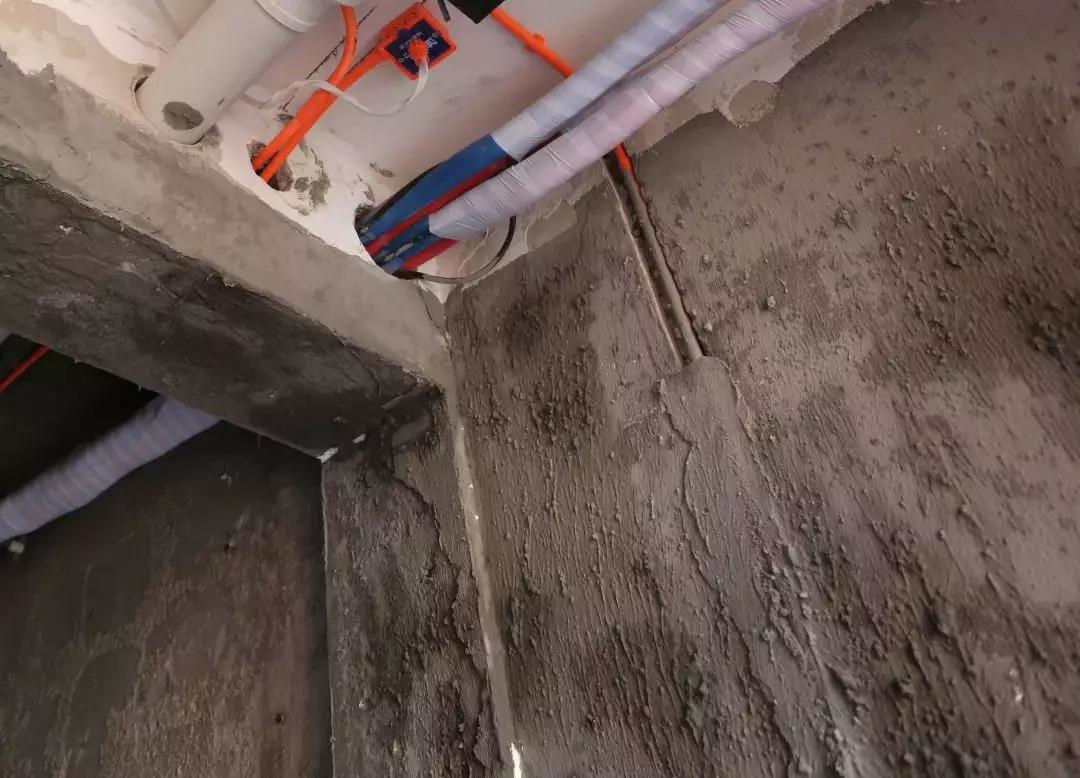

改管道的地方在水泥封上之前,得刷一层防水涂料。

4.

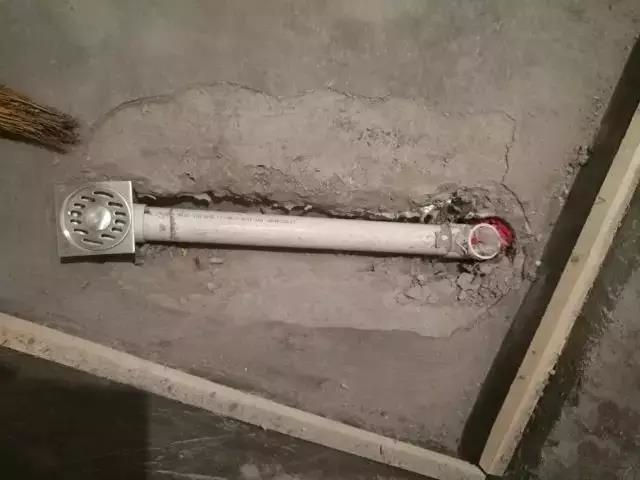

地漏要装在卫生间地势最低的地方,瓷砖要整砖开八字,排水才通畅。

验收的时候放水试试排水速度,不管从卫生间的哪一个地方倒水,水都能顺利地流下地漏,不会积水。

23.勾缝

1.

勾缝剂的施工一般瓦工会包,市场价贴砖加勾缝大约为55元/平方;单独做勾缝的话,窄边大于150mm的5元/平方。

2.

勾缝施工比较快,厨卫勾缝半天就能结束,一两天能干透,但如果砖比较小,每平方米的缝比较多,速度就会慢一些。

3.

在施工时间上,最好等瓷砖完全干透再开始勾缝,起码一周以后。

一是墙面不容易返潮,以免造成勾缝剂发黄。

二是勾缝太早,工地灰尘多,容易变脏。

4.

勾缝剂的价格和人工费都很便宜,比较适合家中大部分区域使用。

而像厨房、卫生间这类对防水防霉要求比较高的空间,可以选择深色的勾缝剂,或者部分区域用玻璃胶和环氧彩砂。

5.

勾缝完成之后,最好保留一些勾缝剂进行后期的维护修补

勾缝剂的施工比较简单,注意把缝填实,不然干了以后会出现空缝。

24.贴砖之后

1.

改动燃气管道的需要提前向燃气公司预约,在厨房瓷砖贴完后, 燃气工人就可以上门进行改造了。

2.

橱柜复尺,橱柜厂商在贴砖后,会再次确认橱柜尺寸,确保尺寸无误。

3.

瓦工施工完成后,要留意水电管道的位置。后期安装橱柜和热水器之类的设备,避免因施工导致水电管道破裂的意外。

可以在墙面上用胶带标好水电管道的位置。

木 工

原来家里柜子什么都是木工现场打,对于年轻人而言,家里不做复杂的背景墙,现在都有定制了,定制家具由厂家完成,木工需要做的就是弄弄吊顶了。

不同区域的瓦工和木工可以同时做,现在一般厨房在铺砖,客厅卧室已经可以吊顶了。

定制家具的第一次量尺,可以跟硬装开始前的量房同步进行,复尺是瓦工找完地平,油工刮完腻子以后就可以了。

不需要等到铺完地板,地板厚度有了就行。

安装了新风、中央空调和风管机的家庭,大部分会选择使用吊顶把主机、管道和出风口全部都包裹起来。

25.石膏板吊顶

1.

一般石膏板吊顶没有复杂造型,用轻钢做龙骨;如果有圆形、椭圆形、波浪形等各种吊顶,那就要用到木龙骨。

2.

轻钢龙骨吊顶有三根“骨头”,主、副龙骨承重,边龙骨固定,缺一不可;

天花板吊顶的木龙骨,松木龙骨较多,可以做造型,但受潮容易变形,防火性能也较差。

3.

装石膏板吊顶时,用自攻螺丝把石膏板钉在龙骨上。

石膏板之间的缝隙,用嵌缝石膏填满,这样刷漆时就能得到平整的顶面。

26.木工验收

1.

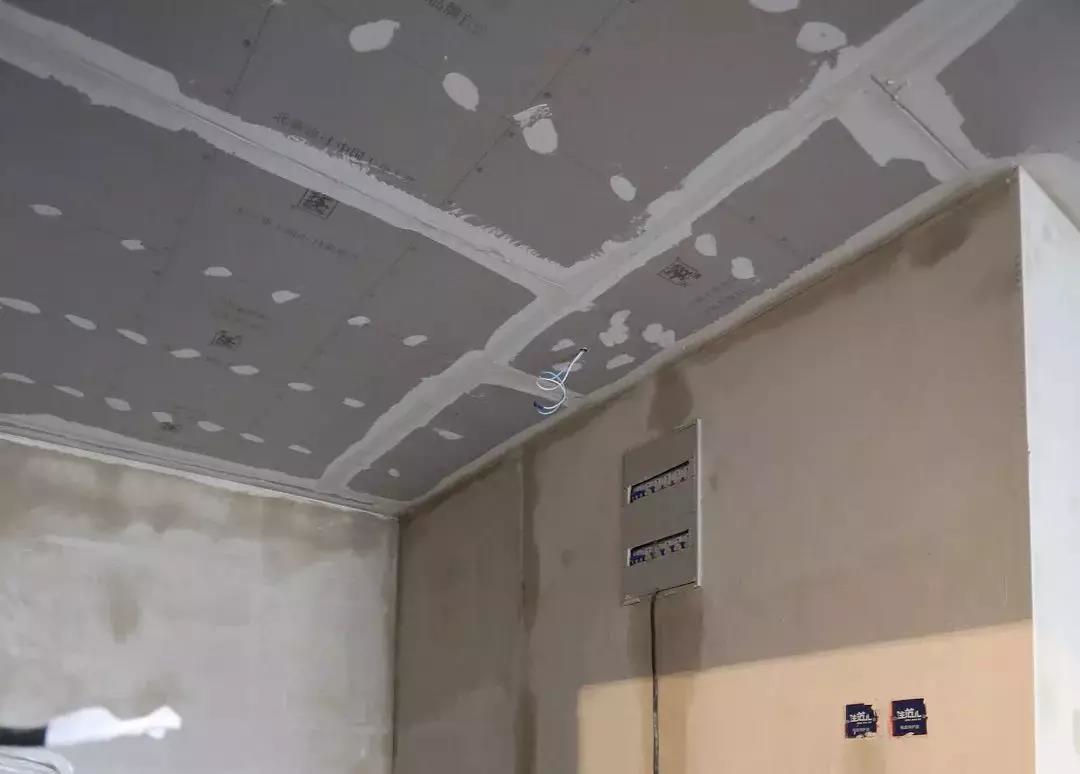

吊顶验收时,看看层高是否合适,仔细检查龙骨、吊杆等材料,连接位置是否牢固。

2.

背景墙或者橱柜、柜子等木工验收,看看是否存在破损,合页使用是否顺利,再就是看看边缘和表面处理的细节了。

油 工

涂刷油漆的工人叫油工。

木工活减少后,油工的工作更多是刮腻子和刷墙漆。

27.墙面基层处理

1.

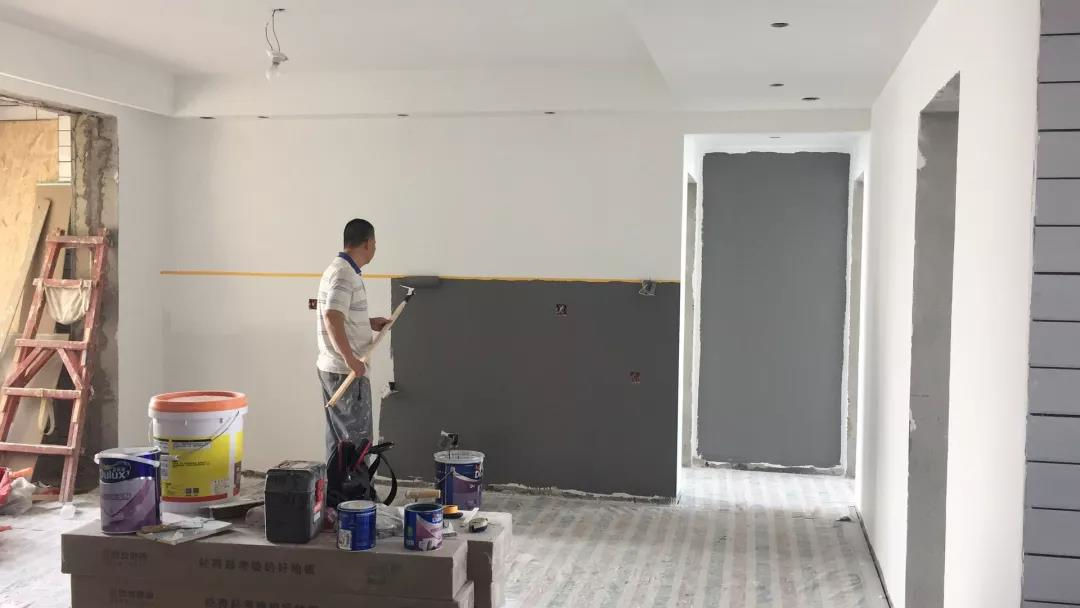

国内的砖墙,是在砌墙后抹一层水泥。水泥层非常粗糙,需要用腻子粉精找平并打磨,在腻子层之上再涂刷墙面底漆和墙面面漆。

2.

室内墙面修补完成后,根据墙面基层的情况进行处理。

石膏找平之后,随后会刮2~3遍腻子打磨,使用耐水腻子效果更好,如果家里有地方漏水,耐水腻子就能撑更长一段时间。

3.

腻子刮完后,就可以开始涂乳胶漆(一遍底漆,两遍面漆)或者贴壁纸(先刷基膜,再贴壁纸)了。

28.墙漆 / 壁纸

1.

最晚在刮腻子前买好乳胶漆,购买乳胶漆时注意环保标准。

2.

贴壁纸需要一定要等到腻子都干透了,再往上刷一层基膜。

这层基膜可以起到一定阻隔墙面内部水汽的作用,也能让壁纸贴得更牢。

3.

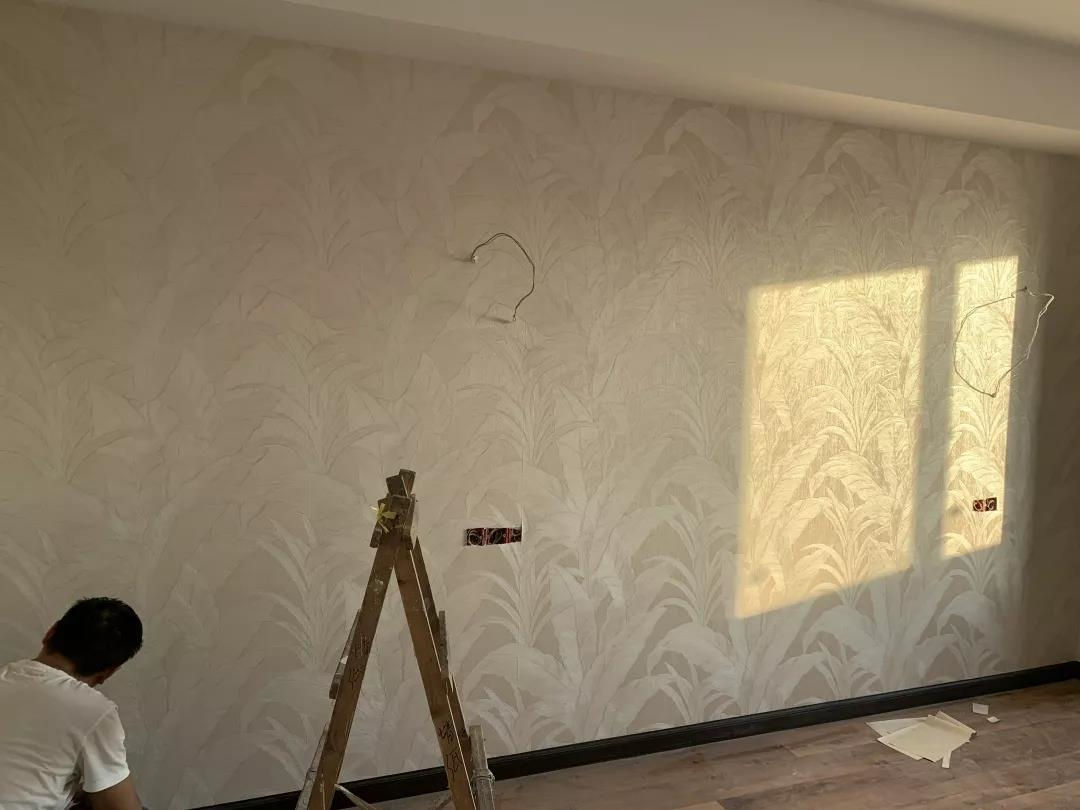

除了粘贴壁纸时需要平整,拼缝对齐,还得用刮板把气泡都刮出来,胶没刷够的地方用注射器局部补胶,再用压轮把壁纸边缘再压实一遍。

4.

厨卫的防水一定要做好,要不无论是贴壁纸或刷墙漆,厨卫附近的墙面都会出现墙面返潮、发霉、脱落的问题。

29.油工验收

1.

和贴砖不一样,贴砖会用到水泥,能够把墙面修到90°垂直。

刷漆前只能用石膏和腻子找平,修正的厚度有限,所以不用再拿直角往墙上怼,直接用肉眼看看墙角是不是有明显的歪扭就行。

2.

天花板和墙之间形成的角度就跟看墙角是一样的,也是看它有没有刮平、拉直。

很多人家里用的是彩色墙,但天花板是白色的,颜色的不同更加能凸显出做工的好坏。

3.

验收大白墙,应该站在离墙150cm的地方观察:有没有水滴一样的漆痕(流坠)、小疙瘩、砂眼(头发丝那么大的洞)、刷痕等小纰漏。

4.

验收双色墙(包括墙、顶不同色的情况)时,要注意看两种颜色交界处:分界线直不直、颜色有没有相互渗透(咬色)等。

安 装

因为现在装修分工越来越清楚,也越来越专业,很多商家厂家都提供更专业的安装服务,所以这个阶段就由各个厂家商家的工人进行安装。

同样在各个步骤穿插进行,客厅卧室在做油工的时候,厨卫就已经可以开始做安装了。

30.厨卫吊顶和主材安装

1.

厨卫吊顶是为了隐藏各种水电路、油烟、燃气、下水管道

为了方便管道的检修,大部分厨卫空间都选择了便于拆卸的吊顶模块。

2.

目前的主流是铝扣板吊顶,包括所谓“集成吊顶系统”也是以铝扣板为主体。

铝扣板最大的优点是在于容易清洁、容易拆卸,使用寿命也比PVC扣板要长。

3.

卫生间的吊顶为了美观通常会使用防水石膏板,能够抵御湿度较高的湿气。

但是,防水石膏板为了确保足够的使用寿命,工艺上的安装处理会比铝扣板复杂。

4.

厨卫不做吊顶也需要满足以下前提:

● 不介意墙面顶部的管道外露(目前的上下水管都是塑料材质,很不好上色)

● 电线管完全暗埋在墙体里。

● 管道不走地面,走墙面时不能在墙上开横槽,只能开竖向的槽,或明装横向的管道在瓷砖外面。

● 电线管外露时要保证彻底干湿分离,杜绝水汽对电线的侵扰。

● 顶面使用防水涂料。

5.

厨卫的吊顶安装完成,随后是卫生间的马桶、地漏、八字阀、花洒、浴室柜、镜柜、五金件安装,厨房的橱柜、抽油烟机、灶台、水龙头、水槽安装。

6.

安装完毕后,厨卫就可以使用了。

31.地板、门和窗台石

1.

如果家里铺地板,应该先刷墙再铺地板。

如果先铺地板,墙漆掉到木地板上面很难清除,而且清洁时还可能在地板上面留下痕迹。

2.

地板和门的安装顺序无论先后都没有问题。

门一般是在油漆结束后安装,这样能够避免门被其他家具进场和油漆粉刷弄的磕伤碰脏。

做门的厂家同时负责包垭口和护墙,门的定做周期在40-60天左右。

地板提前10天约商家检测和验收地面,看看铺装条件是否具备。

3.

踢脚线由地板厂商或门厂商提供都行,先后顺序和操作步骤跟随提供的厂商不同也会有所变化。

4.

需要安装窗套时,得先安装窗台石,因为窗套需要紧紧抵住窗台石。

32.定制木作

地板安装完成后,就可以安装定制衣柜、榻榻米等定制木作了。

33.暖气片安装

墙面刷漆完成后,就可以通知暖气厂商前来安装暖气片了。

34.开关插座及照明

电工会重新上门安装上开关插座,自购的灯具也需要及时购买并送货上门,能在安装开关插座时一同安装。

35.主材验收

1.

如果你选择的是全包式的装修,或者像住范儿这样全屋整装式的装修,那么主材的验收也会包含在内。

包括卫浴验收、地板验收和橱柜安装验收。

2.

最后验收的时候,需要业主、设计师、工程监理和施工负责人同时在场,对工程使用的材料、整体设计和工艺质量进行验收,确认无误后,才能签字确认。

36.修补和整理余料

墙面和木门等主材进行修补退掉多余的瓷砖辅材,准备开荒保洁大扫除。装修基本就算大功告成啦!

对啦,北方的乳胶漆墙面在第一个供暖季都会多少有点开裂,所以停暖后要修补一次

以上就是装修超级详细的全流程啦,如果觉得对你有帮助,欢迎转发和点击在看分享给大家呀~

如果你还有可以补充的点,也欢迎踊跃留言哟!!!

推荐案例

  • 深圳湾1号
    现代简约 二室 120-200平 深圳湾1号

    周俊,史丽莎

    30246 0
  • 中信红树湾
    现代简约 四室及以上 200平以上 中信红树湾

    李满杰,石成

    23692 0
  • 香山里
    现代简约 四室及以上 120-200平 香山里

    李欣

    16616 0
  • 绿景花园
    其他 三室 80-120平 绿景花园

    鄢晓飞

    16978 0

4000-520-866

莫川交互体验中心:前海新区卓越前海壹号B座2502-2504室

深圳福田设计院   :福田区卓越世纪中心4号楼506-507室

深圳龙华设计院   :龙华区安宏基天曜广场1栋A座12层E

深圳前海设计院   :前海新区卓越前海壹号B座2501室

深圳深湾设计院   :南山区后海片区卓越后海中心2509-2510

深圳宝安设计院   :深圳市宝安区前海科兴科学园1栋806

莫川主材定制展厅:南山区高新北二道16号清溢光电大厦4楼

莫川公众资讯

莫川微博

莫川官方微博

Copyright@ 2015-2017 深圳市莫川建筑空间设计有限公司 版权所有 网站地图 粤ICP备17082150号 粤公网安备 44030402000770号
