咨询热线:4000 - 520 - 866

移动站 设计百科 友链互换 关注微信 网站地图
免费获取报价

完全透明收费项,无任何合同外增项

开始计算
免费上门验房

支持线上获取免费设计方案,无接触,轻松装

立即预约

当前位置:首页 > 装修百科 > 设计百科 > 设计干货 > 多花三分钟,这样装修才不留遗憾(中篇)

多花三分钟,这样装修才不留遗憾(中篇)

接下来,让我们继续讲讲关于装修的注意事项,即中篇!


11.门洞约尺,橱柜约尺

厂家上门进行尺寸测量,俗称尺寸约尺。

1)因为门和橱柜的生产需要定制,为了不耽误工期,尺寸需要尽早确定下来。


2)厨房里会根据橱柜的初步设计给出相匹配的水电位设计,确保水电的位置与橱柜达到最契合的状态。


3)水电

水电工程,就是在墙上地上开槽然后埋水管和电线管,布置插座和水龙头还有下水管道的位置。


12.水电交底

1)在水电交底之前,算好常用小电器数量,预留足够插座。

2)水电交底主要交代四件事:点位,灯位,开关和水路,统称“旧四件”。新风、中央空调、全屋净水和地暖,统称“新四件”。


3)看点位,就是检查电器和对应的插座的数量,位置和高度是否合适,这个任务需要你,设计师和工长共同完成。

你列所有的家电清单;设计师设计每个家电对应插座的位置和高度;工长在工地墙上画插座的位置和高度。


4)确定灯位和开关,和定点位很类似。

你提照明需求;设计师设计灯位(仅限有开关面板的灯);工长现场画开关面板的位置。

5)水路的规划比较简单,一般只涉及厨卫。画好全屋水路图,才不会在需要用水的地方(例如阳台水龙头)忘记装热水。

6)最终确定插座,水龙头,淋浴,马桶,地漏的位置,测量,马桶坑距,一边下单订货。

马桶坑距是指马桶的下水管中心距墙的距离,一般有300mm、350mm、400mm、450mm、500mm等尺寸。

⑦空调、浴霸、洗衣机的位置也需要确定,以便规划处所有上下水和电器的位置,并由屋主全部确认全部,确保一次到位,不必返工。

水电一旦开始施工,修改就会非常麻烦。


13.水电改造

1)水电改造准确设计方案的完成,是水电改造前必备的基本条件之一。

一般这一步会有设计师或者是专业的水电师傅来完成。

2)水电安装分为走天花板和走地面。

厨卫的水电需要走天花板,这样漏水能及时发现,检修也容易。而其他区域则建议走地,布线方便。

3)走线要横平竖直,走最短的路线,这也是为了后期安装时避免凿孔打中水电,给用户带来不必要大的麻烦。

4)水路改造注意事项:

冷热水管不混用,一般水管铺设时,左热右冷,间距是15厘米。

卫生间铺设水管时,首先要确保两个出水口在同一水平线上,并且在同一水平面上。

管外径20mm以上的水管安装时,管道在转角、水表、水龙头或角阀及管道终端的100mm处应设管卡。


一般水管可以用pvc管卡和水泥固定,电路则需要金属管卡固定,而接线盒需要水泥来固定。

5)电路改造注意事项:

如果开发商提供的强电电管是pvc管,那么水电改造时也应该采用pvc管;如果开发商提供的强电电管是镀锌钢导管,那么两种管材都可以使用。


零线一般为蓝色,火线(相线)黄,红,绿三色都可以用,一般都会使用红色。接地线为黄绿双色线,地线必须要接的,可以防触电。


电路的布管原则是强电(供插座与电器使用的强电箱又叫电源线管)在上,弱电(供电视、网路的弱电箱又叫通讯线管)在下。


强弱电分管穿线,保持间距50mm以上。

按规定来说,一根线管里面穿的线所占的线管绕不开,不得不交叉的情形。为了避免强电对弱电的干扰,需要在交叉处包上锡箔纸。


6)水电施工前,安装中央空调;水电施工后,安装地暖,然后整体回填。

7)地暖的铺设一般是先水泥找平,再保温层,再加上一层地暖层,最后是地砖或者木地板。

地暖和水电哪个在上的情况都有,地暖在上,地暖不会烤着电线;电线在上,修起来好修。


14.水电验收

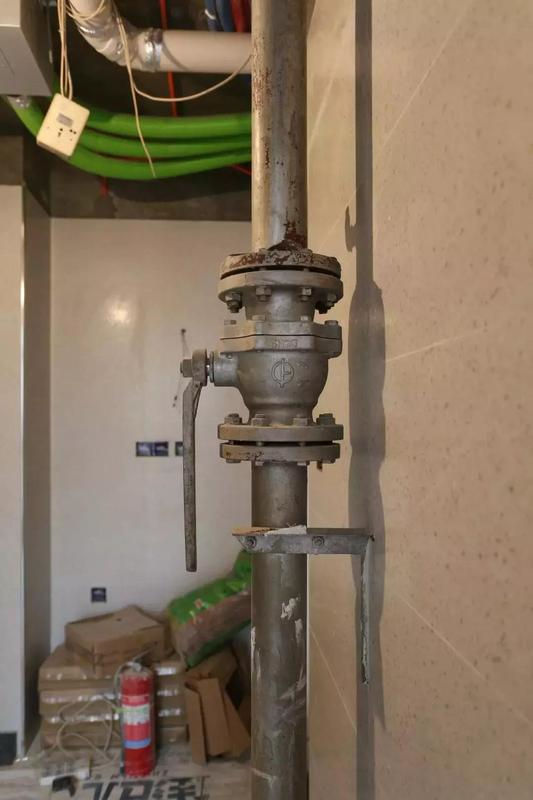

1)水管安装完成,就可以开始进行打压试验。

把冷热水管用软管连接在一起,形成一个圈,试压器接在任何一个出水口,测试稳定压力值。

屋主最好在现场,因为不仅可以观测到水压,也能检测到哪里有漏水的情况,及时修改。

2)检查水电改造是否符合工艺要求和设计,确保没有问题后,才会填平修补墙地面,把管线彻底隐蔽起来。


15.“新四件”安装


1)“新四件(新风、中央空调、全屋净水和地暖)”这四种设备都需要专业的安装服务,可以一件一件买,也可以在一家代理商搞定,后者能减少装修中的沟通成本。


2)“新四件”和水电是同时进场的,尤其是新风,中央空调和电地暖,这些都要现场和师傅协调怎么走线,具体步骤以新风、中央空调和地暖的服务商说法为准。



3)瓦工

与水泥打交道的工人俗称瓦工,砌墙,搞个水泥,贴个瓷砖什么的,总之和水泥相关的活儿都是他们干。

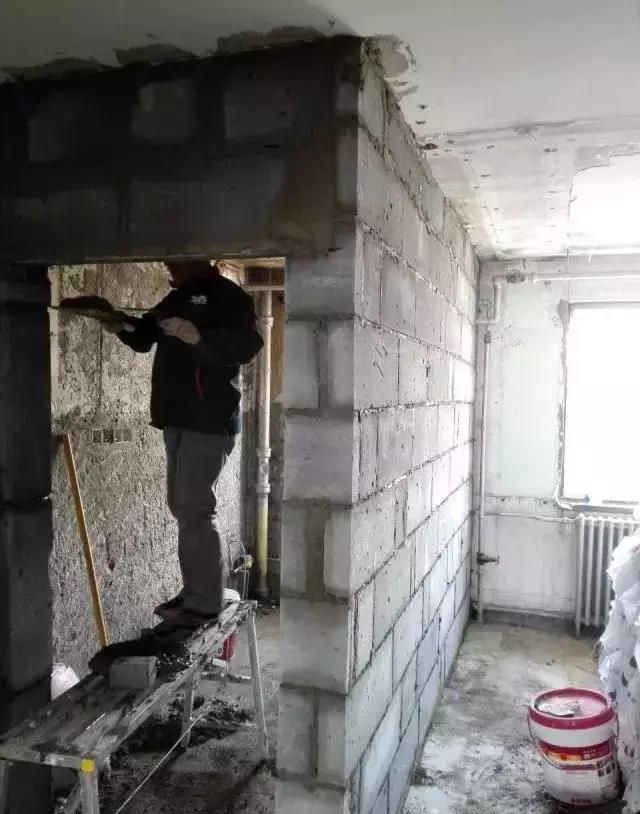

16.砌墙


1.

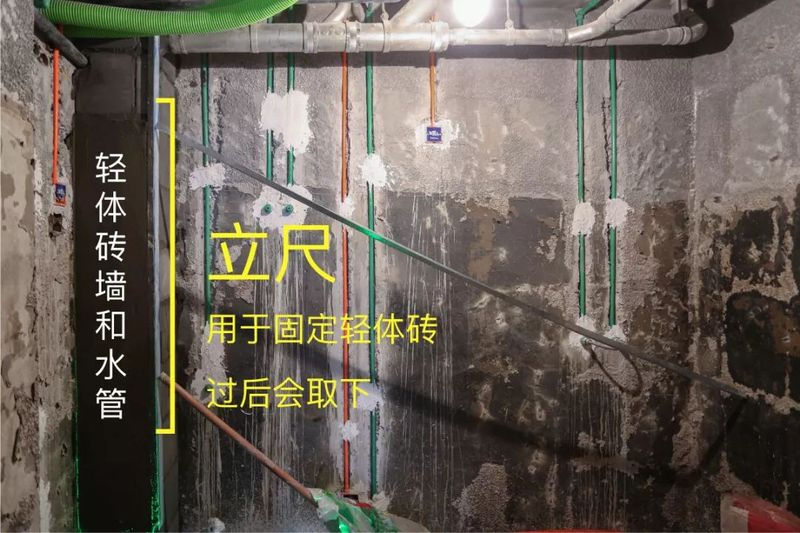

砌墙可以在水电改造时同步进行,墙体上提前预留出水电的位置即可。


如果砌的是轻钢龙骨墙,是木工负责;轻体砖墙是由瓦工负责。


2.

如果是二手房要开新门洞和砌轻体砖隔断,最好能从原先的屋主那里拿到水电改造图,拆改时注意断电断水,避免发生不必要的危险。


3.

如果要装壁挂马桶,在做防水之前就要先把马桶的支架装了,然后砌好墙。



3.

如果要装壁挂马桶,在做防水之前就要先把马桶的支架装了,然后砌好墙。

17.包管


1.

铺砖之前,厨卫管道大多都要包起来,留个检修口就行,没必要全露着,不然不光难看,瓦工贴砖也麻烦。一般包管道用的是轻体砖。



2.

带阀门的天然气管道,千万不能包起来。如果楼上或楼下起火,必须马上把这个阀门关上。

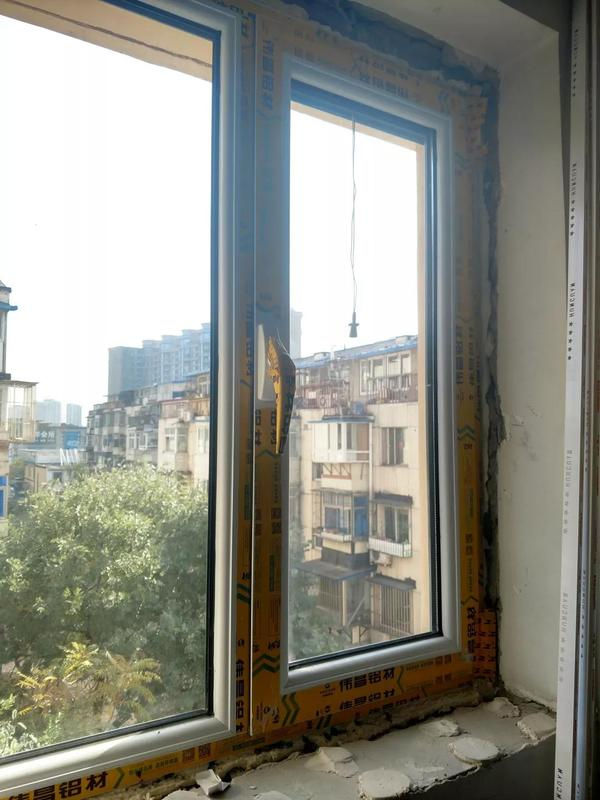

18.窗户换新


1.

窗户换新不影响其它工序的进行,水电施工时窗户就可以同期安装。


2.

窗户最晚要在厨卫贴砖前装上,不然砖就没法贴。


3.

窗户的工期在1-2两周左右,安装时把玻璃弄碎的情况并不少见,重新做玻璃,又要耽搁好几天甚至好几周的工期。



4.

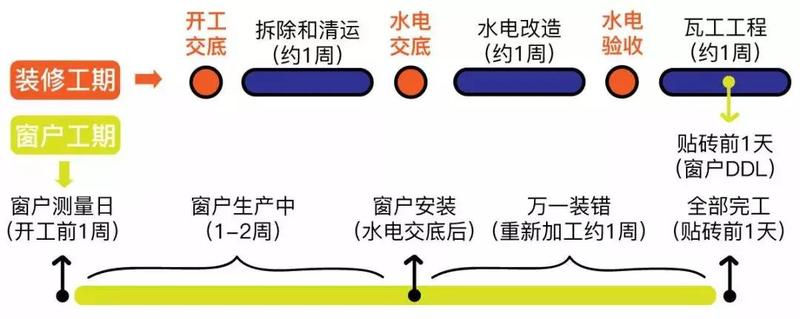

考虑到安装失误的可能性,我们可以把窗户工期算成3-4周,一般拆除1周、水电改造1周,那么窗户最好在开工前1-2周就测量。




19.墙地面修补找平


1.

开槽的墙面需要填平,旧瓷砖墙面拆除后,墙面也需要修补。


修补完成之后,才能进行之后的工序。


2.

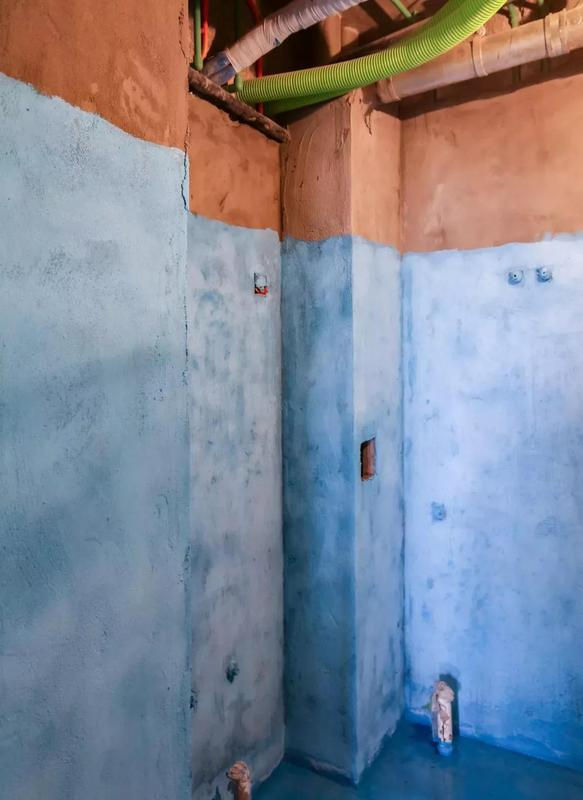

墙砖铺贴之前,要先用水泥砂浆进行墙面找平,简称抹灰。


在这之前,水管已经被轻体砖包起来了。



3.

地面如果走了水电管,此时就要用水泥回填平地面。


要是地面凹凸不平,也需要用水泥找平。



20.防水和闭水实验


1.

墙面找平后,就可以刷防水涂料了。多刷几平防水涂料对成本影响不大,干湿区防水高度不一致的话,非常容易让水漏到楼下。



2.

按照国家规定,淋浴区的防水需要做到地面上1米8的高度,其它区域做到10厘米高。


3.

防水层完成后,必须封闭住下水管道并往卫生间放水,48小时的闭水实验里不能出现漏水情况。


除了亲自在场检查,还需要请物业通知楼下住户协助查看。


好勒,大家做下眼保健操,下篇我们继续唠嗑。

推荐案例

  • 深圳湾1号
    现代简约 二室 120-200平 深圳湾1号

    周俊,史丽莎

    30249 0
  • 中信红树湾
    现代简约 四室及以上 200平以上 中信红树湾

    李满杰,石成

    23694 0
  • 香山里
    现代简约 四室及以上 120-200平 香山里

    李欣

    16617 0
  • 绿景花园
    其他 三室 80-120平 绿景花园

    鄢晓飞

    16978 0

4000-520-866

莫川交互体验中心:前海新区卓越前海壹号B座2502-2504室

深圳福田设计院   :福田区卓越世纪中心4号楼506-507室

深圳龙华设计院   :龙华区安宏基天曜广场1栋A座12层E

深圳前海设计院   :前海新区卓越前海壹号B座2501室

深圳深湾设计院   :南山区后海片区卓越后海中心2509-2510

深圳宝安设计院   :深圳市宝安区前海科兴科学园1栋806

莫川主材定制展厅:南山区高新北二道16号清溢光电大厦4楼


莫川公众资讯

莫川微博

莫川官方微博

Copyright@ 2015-2017 深圳市莫川建筑空间设计有限公司 版权所有 网站地图 粤ICP备17082150号 粤公网安备 44030402000770号
